洁净室的地面是所有围护结构里"最累"的一个:天天被踩、被推车碾、被清洁剂泡,还要不起尘、不产尘、不积静电。
地面工艺选错,轻则起皮空鼓反复返工,重则整体验收卡在洁净度检测上。

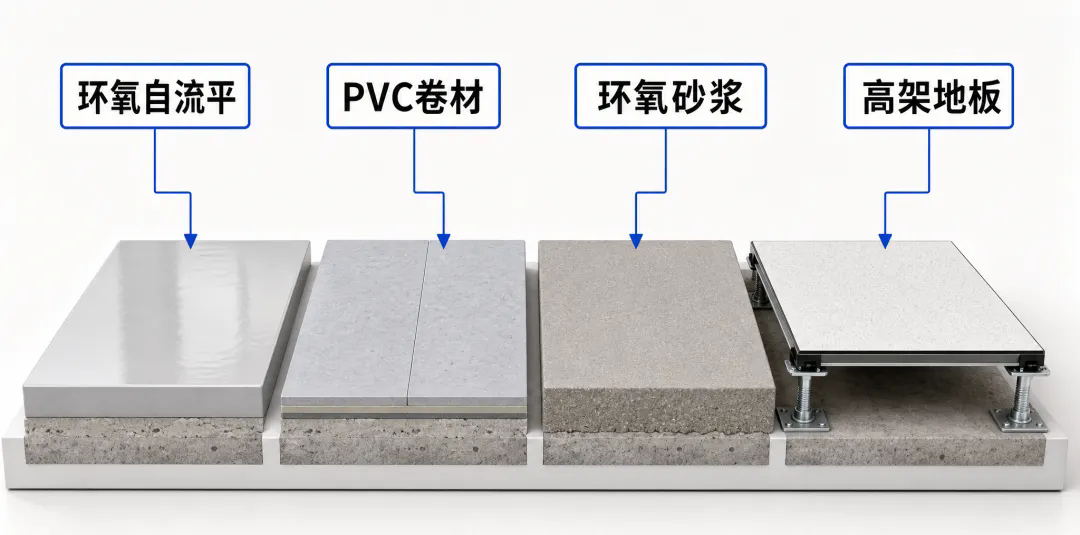

常用的地面工艺就四种,构造、适用范围和翻车点各不一样,逐个图解。

一、四种地面工艺构造与施工要点

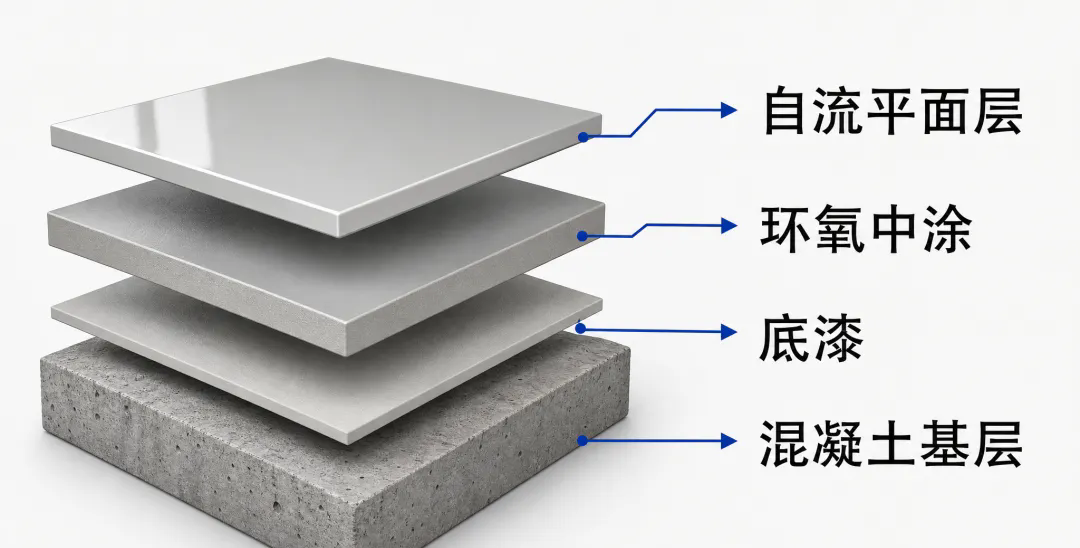

构造:混凝土基层打磨后,依次做环氧底漆、环氧中涂(砂浆+腻子找平)、自流平面漆,整体厚度一般在 2~3mm。面层一次流平成型,无接缝。
适用范围:万级到十万级(ISO 7~8)的医药、食品、电子装配洁净区,是目前医药洁净室最主流的做法。
注意事项:基层含水率不应大于 8%(JGJ/T 175-2018《自流平地面工程技术标准》),含水率超标是起壳空鼓的第一大原因;施工环境温度 10~30℃,基层不平整的地方自流平只会"跟着歪",必须先中涂找平。

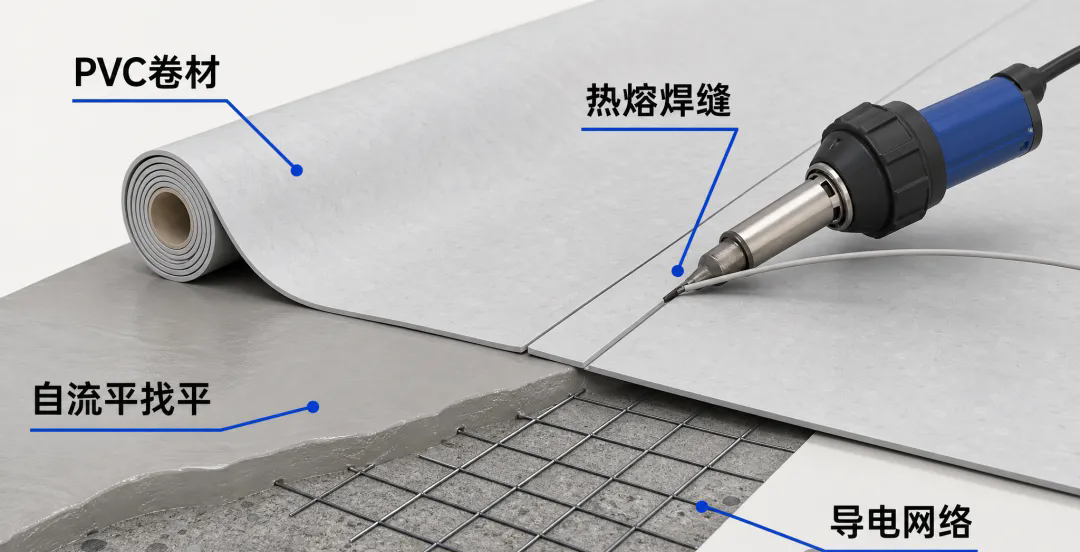

构造:水泥自流平精找平基层上刮涂专用胶水,铺贴 2.0mm 或 3.0mm 厚 PVC 卷材,接缝处开槽后热熔焊条焊接,形成整体无缝面层。防静电型号内嵌导电网络。
适用范围:医院洁净手术部、实验室、电子洁净区。脚感软、耐化学试剂、翻新快,是洁净手术部的常用做法之一。
注意事项:焊缝开槽深度一般为板厚的 2/3,焊条与卷材必须同质,冷焊和假焊后期必开裂;防静电型要逐房间测表面电阻,导静电型一般要求 1×10⁴~1×10⁶Ω;铺贴后需养护期,过早踩踏焊缝易脱。

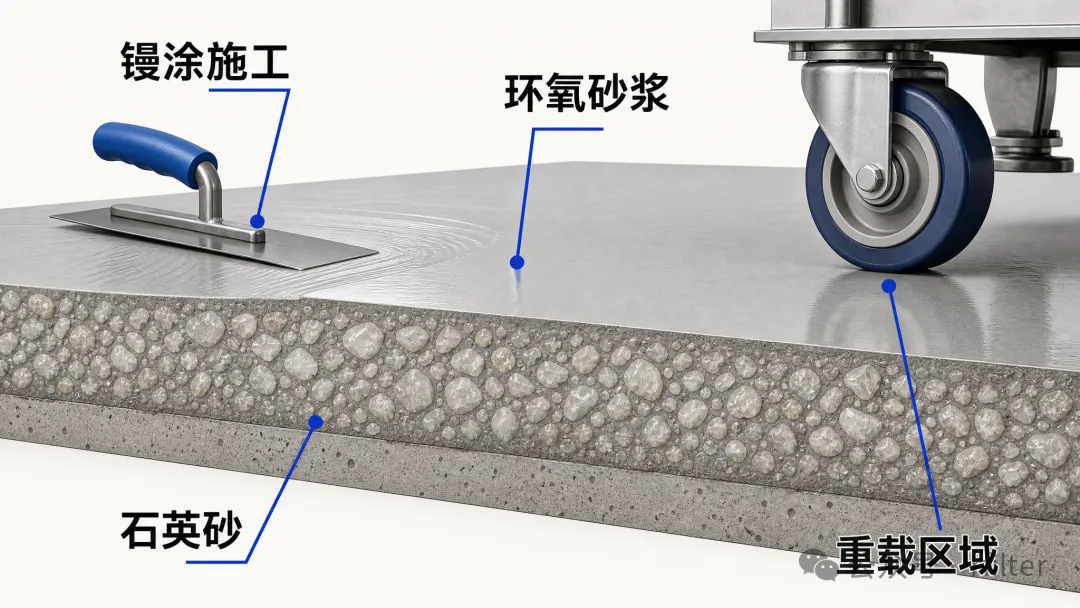

构造:环氧树脂混合石英砂,镘刀摊铺压实,厚度一般 3~5mm,表面再做封闭面层。靠石英砂骨架承担荷载。
适用范围:物流通道、叉车作业区、设备基础周边等重载、耐冲击部位,常作为自流平的"局部加强"搭配使用。
注意事项:砂浆层孔隙多、表面糙,清洁性差,不宜大面积用于高等级洁净区,用在 ISO 7 及更高洁净等级的区域要慎之又慎;镘涂接茬处容易留痕,要连续作业一次成活;配比偏差会直接导致强度不达标,现场必须称量配比。

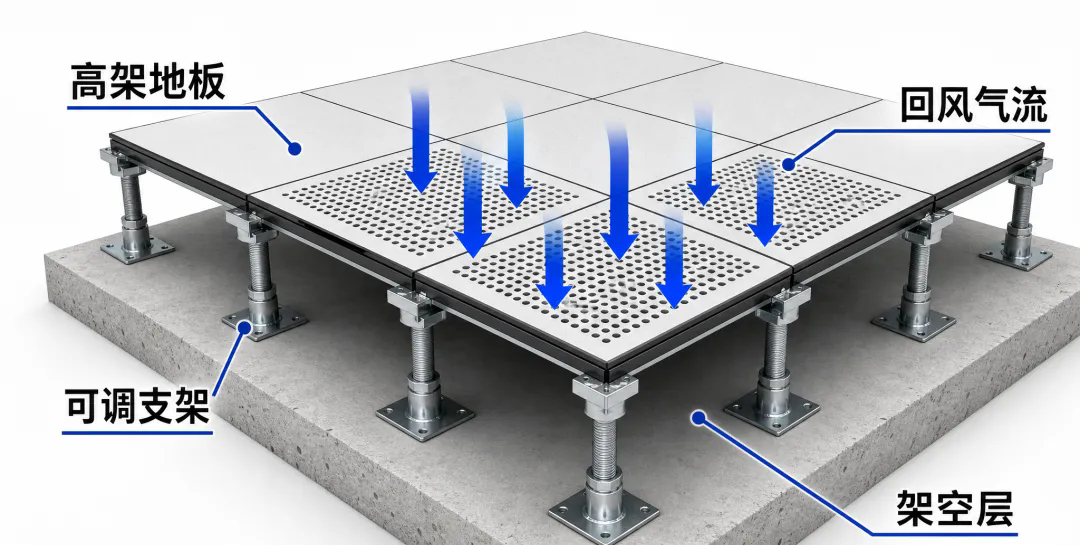

构造:可调支架+横梁搭成网格骨架,上铺活动地板板块,板下形成架空层。架空层既走管线,也兼作下回(送)风静压箱,开孔板块或格栅板控制气流。
适用范围:百级到千级(ISO 5~6)的电子、半导体洁净室,需要垂直层流大面积回风的场景几乎只能用它;机房、控制室也大量使用。
注意事项:产品执行 GB/T 36340-2018《防静电活动地板通用规范》,选型要看集中荷载等级,设备就位区要单独核算;支架系统必须做接地跨接,对地电阻达标才算防静电闭环;架空层高度按回风量定,工程上常用 300mm 以上,层高紧张的项目要在方案阶段就锁定。

二、不同等级和行业怎么选
把四种工艺按洁净等级一摆,选型逻辑其实很清晰:
ISO 5~6(百级~千级)电子/半导体
:防静电高架地板 + 格栅回风,没有平替;
ISO 7~8(万级~十万级)医药/食品
:环氧自流平为主,重载通道局部加强环氧砂浆;
医院手术部/实验室
:PVC 卷材优先,耐试剂、脚感好、翻新快;
物流/设备重载区
:环氧砂浆或加配钢筋的耐磨地坪,别指望自流平扛叉车。
一句话:高等级看气流,低等级看荷载,医院看试剂,通道看轮子。

三、施工与验收管控清单
基层先行
:无论哪种工艺,基层强度、含水率(≤8%)、平整度先验收,地面翻车八成是基层的锅;
环境窗口
:温度、湿度、露点三者同时满足才开工,梅雨天抢工等于埋雷;
防静电闭环
:防静电型地面(PVC、高架板)必须实测表面电阻/对地电阻,报告进验收资料;
隐蔽验收
:高架地板架空层封板前、PVC 焊缝完成后,都要先验后进下道工序,并留影像记录;
成品保护
:面层完工后设养护期,洁净设备进场路线提前铺保护,划伤和压痕基本不可逆。
